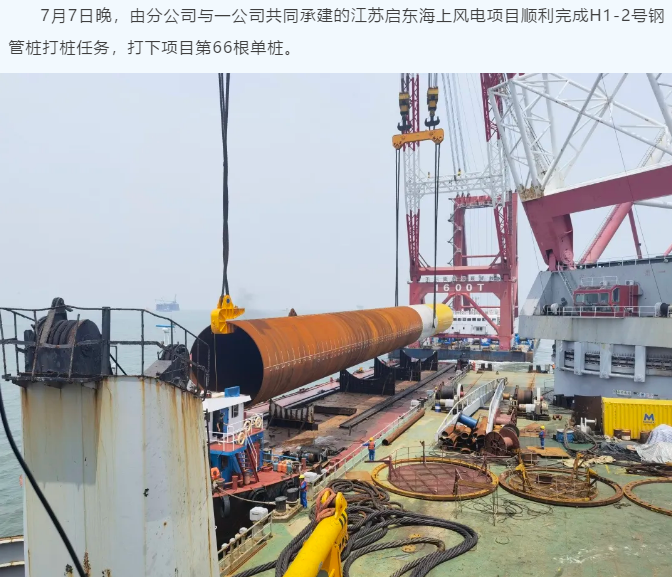

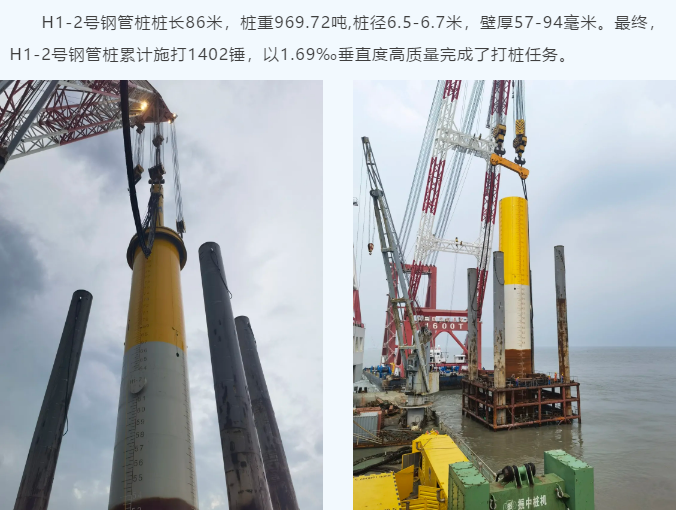

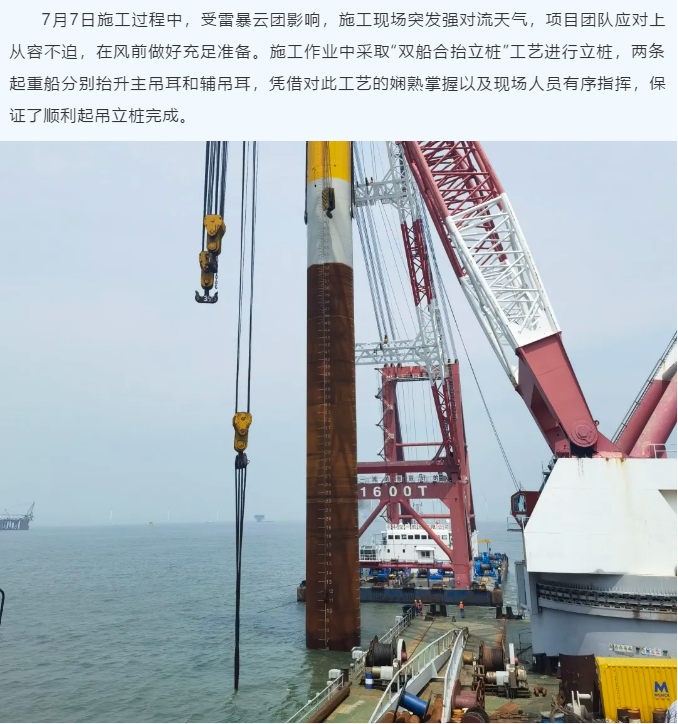

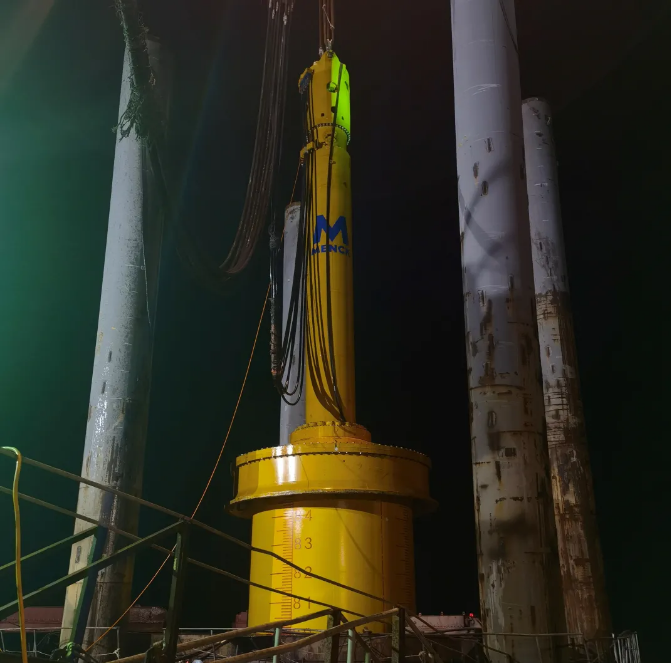

全力冲刺!分公司启东项目完成第66根钢管桩打桩任务
2021-07-08 20:17 点击:470
启东风场施工主要包括134台大兆瓦风机基础施工及风机安装施工,其中项目部承担的H1、H2两个标段的施工任务需完成84台风机基础及风机安装施工,目前,已累计完成66根钢管桩打桩,完成78.6%。
下一步,项目部将持续发力,前场后场紧密沟通,牢牢把握窗口期,全面加快项目建设,不断攻坚克难,为实现并网发电目标不懈努力。
